牡丹江申华40万千瓦风电项目首台风机吊装圆满完成

发布日期:2026-07-29 信息来源:牡丹江项目 作者:张海涛 曹正杰 字号:[ ]

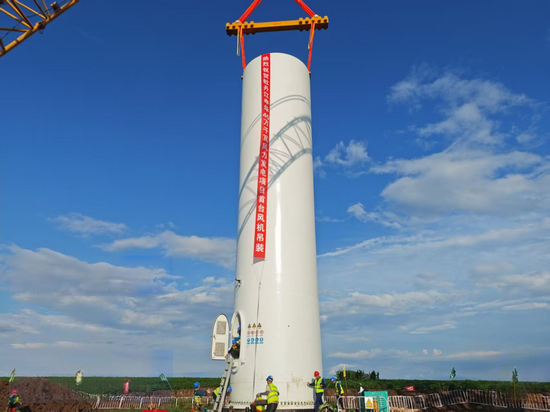

2026年7月25日,牡丹江申华40万千瓦风力发电项目首段塔筒顺利吊装就位,标志着项目正式进入风机安装关键阶段,为项目按期全容量并网发电筑牢坚实基础。

据悉,该项目坐落于黑龙江省牡丹江市宁安市石岩镇、卧龙朝鲜族乡丘陵林区,总装机容量400MW,规划布设64台单机容量6.25MW的风机,风机总高度达140米。项目场区地形复杂,海拔落差较大,区域无霜期短、春秋大风天气频发,山地大件运输、风机吊装施工难度大、作业要求高。本次吊装选用徐工XLC15000M型履带起重机为主吊设备,搭配150吨履带吊协同作业,保障吊装施工安全高效推进。

为确保首吊工作顺利落地,施工前期,项目部严格对标施工组织设计及专项吊装方案,全面落实施工筹备各项工作。技术团队结合项目地形地貌与本地气候特点,精准核算吊机作业工况与吊装平台承载力,细化完善极端天气应急预案;对全体作业人员开展专项安全技术交底,施工全程实时监测风速,严格把控吊装气象作业条件。同时,项目部提前完成场内道路硬化整修、风机机位平台碾压夯实工作,通过铺设钢板提升地基承载能力,所有风机设备、主材均提前进场并完成质量检验,施工人员、机械设备全部配置到位,为首吊圆满成功提供全方位保障。

此次首台风机吊装任务的顺利完成,是项目建设的重要里程碑节点。下一步,项目部将以此为契机,稳步推进土建、交安等后续配套施工,陆续投入6台主吊设备进场作业,有序开展剩余风机批量吊装工作,紧盯工期节点、严控施工安全与工程质量,全力冲刺2026年10月30日全容量并网目标。
